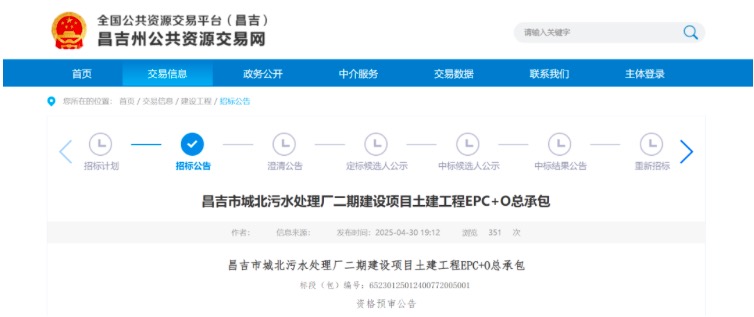

近日,中国水网从E20环境平台标讯采集系统E标通获悉,新疆昌吉市城北污水处理厂二期建设项目土建工程EPC+O总承包资格预审公告发布,总投资额为46528.31万元。
建设规模如下:
预处理单元组合池:建筑面积3905.93㎡,生化处理单元组合池:占地面积16479.6㎡,深度处理单元组合池:建筑面积2373.96㎡,鼓风机房及变配电间:建筑面积1415.63㎡,预处理配套用房:建筑面积500.59㎡,污泥储池:占地面积501.53㎡,污泥浓缩脱水车间:建筑面积1188.09㎡,调理池及压滤液储池:占地面积216.38㎡,综合脱水车间(改造):建筑面积391.92㎡;厂区室外配套污水管、再生水管、给水管、工艺钢管、污泥管、空气管、加药管及管沟、强电、弱电、自控仪表、监控系统及其配套构筑物;新建道路3810㎡,绿化景观面积23758㎡;污水处理厂内全套工艺设备安装及管配件安装等内容。
总承包计划工期为684日历天;其中:设计周期为15天提供完整的施工图;计划开工时间:2025年6月16日,计划竣工时间:2027年4月30日。
招标范围:对工程设计、采购、施工、运营等阶段实行总承包,并对工程质量、安全、工期和造价等全面负责。初步设计范围内工程设计(施工图设计、配合及指导施工全过程)及施工、设备采购及安装直至竣工验收、整体移交、缺陷责任期内修复和保修的全部总承包工作,运营对整体项目进行运营,具体内容如下:
设计:本工程施工图设计、施工图审查和施工全过程的设计服务等。施工图须经招标人确定并通过施工图审查机构审查,审查合格后的施工图预算须由招标人委托的造价咨询机构进行审查。
施工:施工图设计范围内的全部施工内容及缺陷责任期内的全部工作内容。
采购:与工程项目相关(初步设计及施工图载明的)所有建筑材料、设备的采购、运输、安装、验收保管等全部内容。
运营工作包括:整体项目进行运营,运营期15年,运营期间的所有费用均由运营企业负责。
