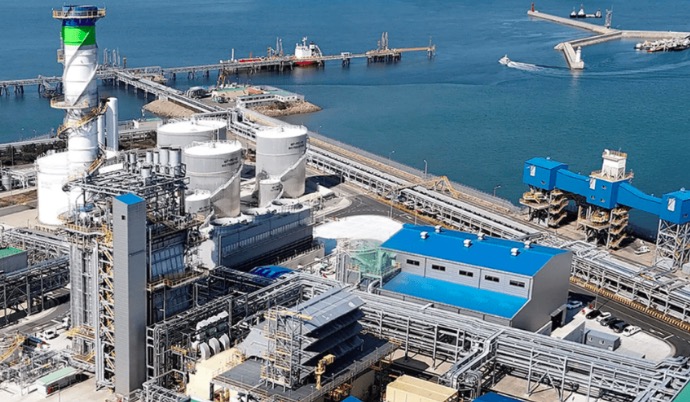

9月14日,HD Hyundai E&F宣布,位于韩国忠清南道瑞山市大山石化园区的LNG热电联产电站已完成建设。项目总投资约4350亿韩元,装机容量290兆瓦,同时具备每小时321吨蒸汽生产能力。电站已在分阶段试运行后于2026年7月底进入商业运行,本次竣工节点确认项目由建设和调试阶段全面转入正式运营。

项目采用LNG燃气轮机联合循环热电联产系统,在同一套能源设施内同时生产电力和工业蒸汽,所产电力和蒸汽将供应大山石化园区内企业,包括H&L Advanced等用户。HD Hyundai E&F为HD现代炼油旗下能源公司,承担该项目建设及后续能源供应业务。
项目EPC由Hyundai Engineering承担。其项目资料显示,工程配置1台燃气轮机、1套余热锅炉和1台蒸汽轮机,合同执行期自2023年11月至2026年9月。HD现代炼油此前已于2023年完成燃气轮机、蒸汽轮机等主要发电设备采购和EPC承包商选定,并完成环境影响评价程序;在韩国政府相关审批完成后,项目于2024年3月正式开工。
2026年3月,Hyundai Engineering完成该项目燃气轮机首次点火,电站随后进入热态调试和分阶段测试。按照竣工阶段公布的数据,项目历时约两年建设后于7月底开始商业运行,由此形成“2024年3月开工—2026年3月燃机首次点火—7月底商业运行—9月完成竣工节点”的实施时间链。
燃料供应方面,HD现代炼油此前披露,已与韩国天然气公司签署长期LNG采购合同,每年采购约32万吨LNG,合同供应期持续至2034年12月,用于HD Hyundai E&F发电设施运行。韩国天然气公司公开资料还将“HD现代E&F热电联产电站天然气供应工程”列入其天然气供应设施建设计划。
